集团经营看板 · 汽车出海实务 · I · 出海模式与本地化

组装厂的质量节拍,为什么总比计划慢半年

设备能按期到,人能按期熟吗
设备能按期到,人能按期熟吗

要点速览

  • 组装厂爬坡延期的主因是良率、许可与熟练度
  • 焊装线良率提升需要反复调试,无法压缩
  • 涂装环保许可审批周期长,常成为硬卡点
  • 工人熟练度需要训练量,新厂通常缺训练机会
  • 爬坡计划应按保守节拍做,而不是按理论产能

海外组装厂的达产计划,几乎都会延期。

延期半年是常态,延期一年也不少见。

原因通常不在设备 —— 设备有交付日期,可以索赔。延期出在人、许可和良率上。

三件事

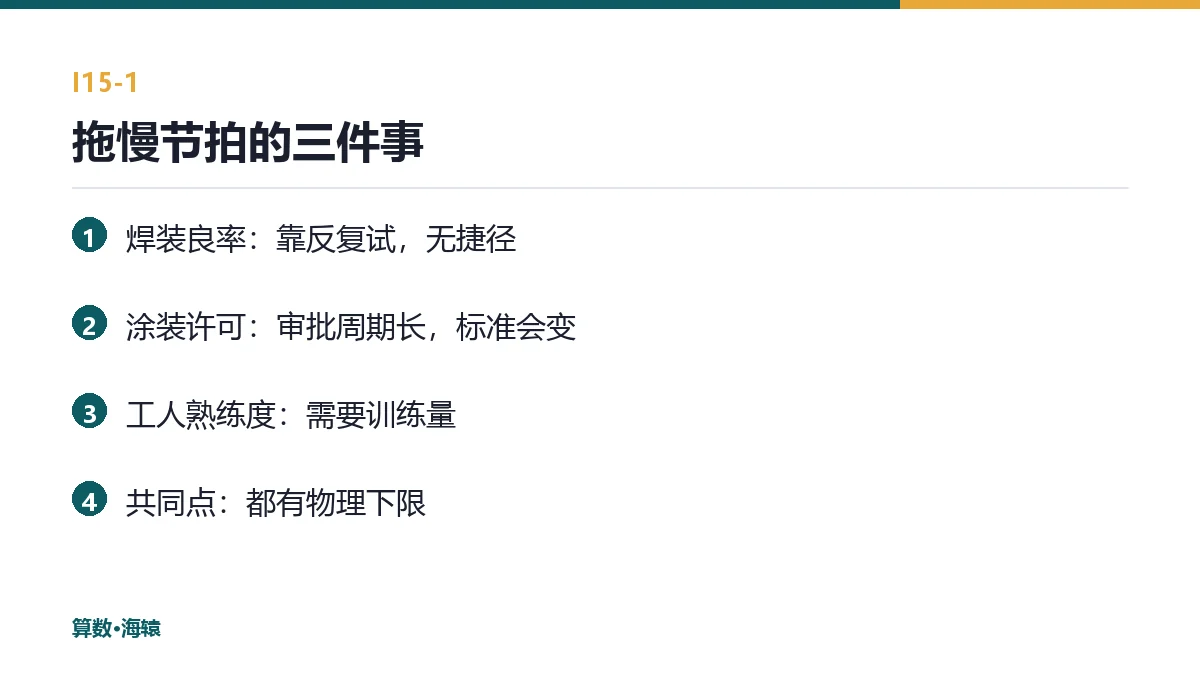

拖慢节拍的三件事
拖慢节拍的三件事

第一,焊装线良率。焊装是车身精度的基础,夹具调试、焊接参数、来料一致性,任何一项不稳,良率就上不去。良率提升靠反复试,没有捷径。

第二,涂装环保许可。涂装是污染工序,环保许可的审批周期长,且标准可能中途变化。许可没下来,涂装线不能开,整条线停摆。

第三,工人熟练度。新厂的工人没有量产经验,装配节拍慢、返修率高。熟练度需要训练量,而新厂最缺的就是训练机会。

三项叠加,形成"越想快越慢"的局面:追节拍导致返修增多,返修占用产线,节拍更慢。

为什么不能压缩

第一项,良率靠试。一批车身焊完,测精度,调夹具,再焊。一轮几天,几十轮才稳定。

第二项,许可靠等。审批不由企业控制,材料补正一次就是几周。

第三项,熟练靠练。一个工位要练到稳定节拍,通常需要几千次重复。

三件事都有物理下限,砸钱也压不下去。

爬坡不是把产线开快,是让每一段都稳下来。

计划该怎么定

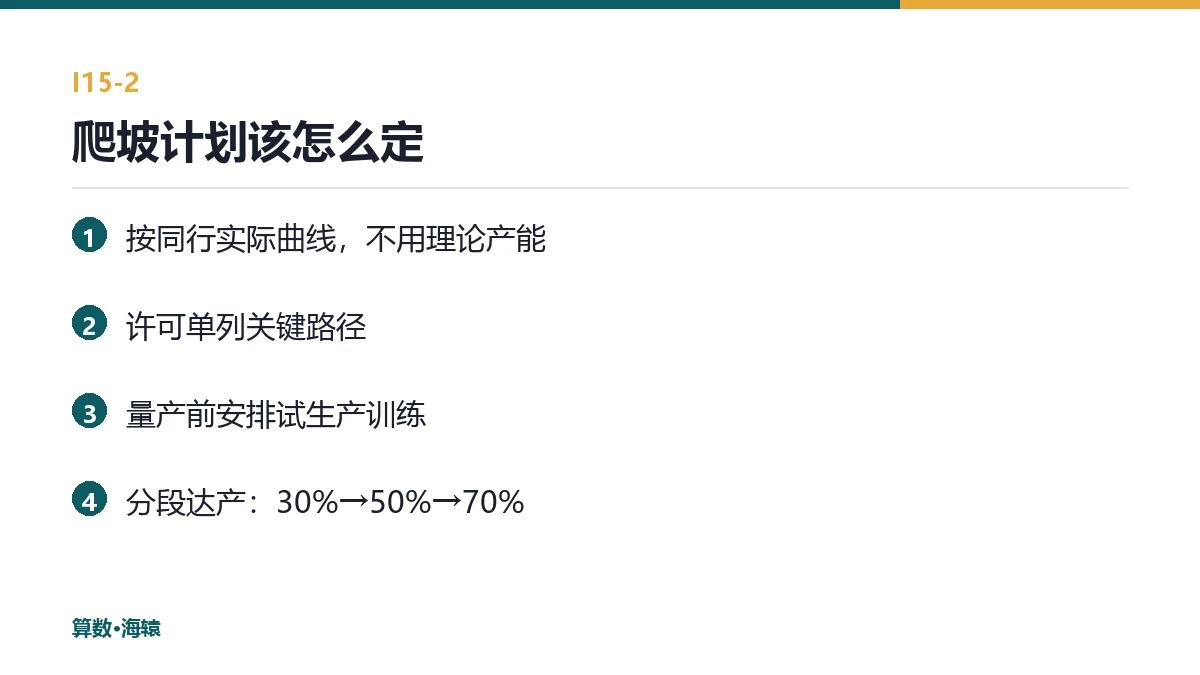

爬坡计划该怎么定
爬坡计划该怎么定

第一,按保守节拍做计划。用同行业新厂的实际爬坡曲线,不用理论产能。

第二,把许可放进关键路径。涂装许可的审批时间,要单独排,不能并到"基建"里。

第三,设置训练期。量产前安排试生产,用真实工位训练工人。

第四,分段达产。第一个月 30%,第三个月 50%,第六个月 70%,比"三个月满产"现实得多。

第四点是关键:分段目标让团队有可达成的小里程碑,而不是一开始就背着不可能的目标。

延期的代价

第一,供给缺口。本地车出不来,只能靠进口补,进口又要排船期。

第二,成本上升。试生产阶段的废品、返修、加班,都计入成本。

第三,渠道失信。经销商按计划签了量,车供不上,关系受损。

第四,政策风险。本地化达标的时点推迟,可能错过优惠窗口。

第四项最隐蔽:政策优惠往往有申请期限,达产晚了,豁免拿不到。

爬坡期的节拍管理

  1. 1第一步 定曲线:按同行实际爬坡定分段目标
  2. 2第二步 卡许可:涂装等环保许可单列关键路径
  3. 3第三步 设训练:量产前完成试生产训练
  4. 4第四步 盯良率:每天统计一次合格率
  5. 5第五步 补缺口:本地不足用进口补

落在哪个环节,谁在痛

环节具体动作谁在痛
计划定达产曲线计划:老板要快,现实要慢
许可涂装环保审批合规:审批不由自己控
良率焊装调试制造:参数反复试,进度难承诺
人员工人训练生产:训练占用产线,两头为难
供给缺口补进口供应链:船期一拖再拖

第四行是实际矛盾:训练要占用产线,不训练节拍又上不去,只能牺牲短期产出换长期稳定。

返修率比节拍更早暴露问题

爬坡期盯节拍,容易忽略返修率。

节拍上去了,但每台下线车都要返修两三项,实际产出并没有增加,还多了一笔返修工时。

更麻烦的是,返修项会在交付后变成客户投诉。焊装精度不够导致的风噪、涂装瑕疵导致的锈点,往往在用车几个月后才暴露。

所以爬坡期的核心指标应该是一次合格率,不是下线台数。一次合格率上不去,节拍越快,问题积得越多。

一句收尾

爬坡慢的不是设备,是人、许可和良率 —— 计划按理论产能定,延期就是必然。

相关页面:产品矩阵、区域与海外交付、案例与演示、资源与洞察;如需按自己的链路逐项核对,可 联系我们。

说明:本文为〈算数·海辕〉实务观察,用于说明出海业务链路与系统能力,不含真实客户数据与虚构经营数字;所列税率、门槛与认证要求以目的国当期法规为准,数据来源见文末。

数据来源

算数·海辕面向中国新车出海的海外新车 4S 经销与汽车分销场景,以 VIN 为主线串联订购、发运、清关、税费分摊、PDI、海外仓、门店销售交付与售后 CSI。爬坡期的真实数据在工位上:每台车的下线时间、返修项、一次合格率,按天记录才能看出节拍到底卡在哪一段。

这个问题想具体聊聊返回洞察列表

联系我们

联系人:Jason

邮箱:jason@micount.cn

手机 / 微信:13524627676 (微信同号)

企业微信二维码
扫码添加企业微信,约 30 分钟免费梳理
