要点速览
- 代工方自有车型在排产上天然优先
- 旺季被挤产是结构性问题,不是执行问题
- 排产优先级很难量化,合同约束力有限
- 缓解手段是锁产能、分批投放、建双源
- 代工适合试水,不适合作为长期唯一供给
代工是出海路径里最快的一种。
不用建厂,不用招几千人,借别人的产线,几个月就能下线。
但它有一件事绕不过去:产线是别人的。

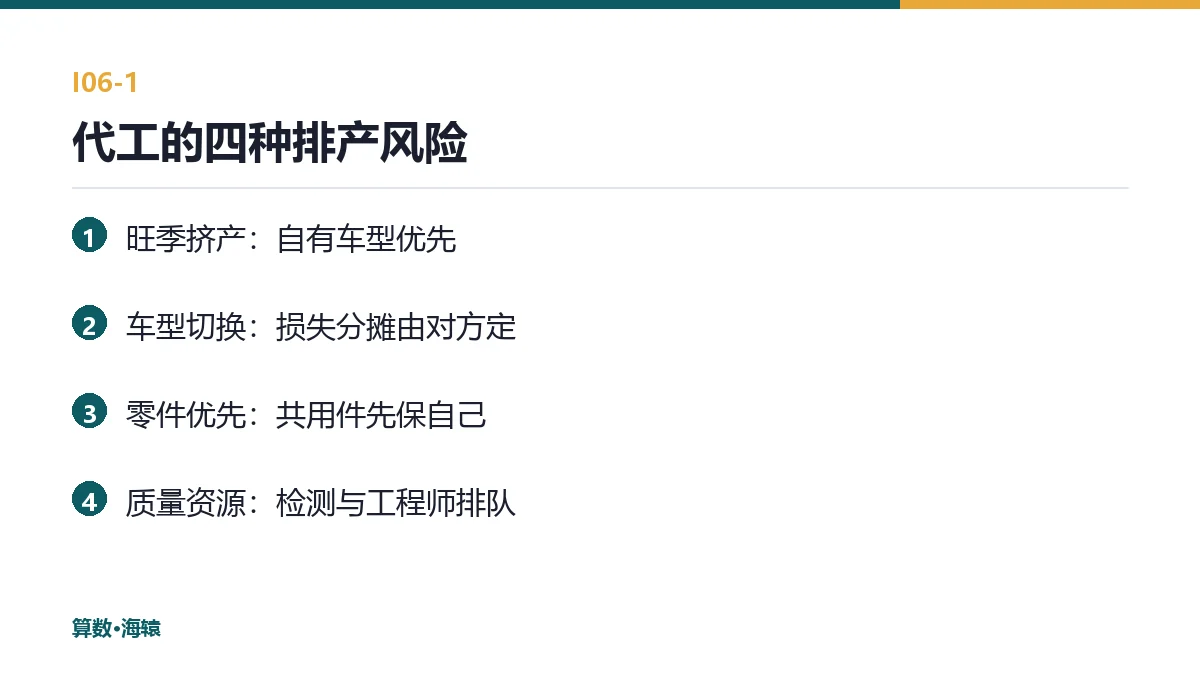

四种排产风险

第一种,旺季挤产。代工方自己的车型销量上来,产线优先给自己的车,你的排产被往后压。
第二种,车型切换。产线要换车型,切换时间与损失分摊,往往由代工方单方面决定。
第三种,零部件优先。共用平台的零件短缺时,优先保代工方自己的车。
第四种,质量资源。检测线、试验设备、工程师的时间,同样有优先级。
四种风险的共同点是:都不写在合同里,但都真实发生。
为什么合同写不清
排产优先级是一个"程度"问题,不是"有或无"。
合同能写"保证每月 X 台",但写不了"在 Y 情况下优先保你"。
因为"Y 情况"无法穷举,也无法验证。代工方说产线故障、说零件短缺、说人员不足,你很难证明是借口。
所以合同的约束力有限,真正起作用的是商业关系:你对代工方有多重要。
排产优先级不是谈出来的,是你的订单在对方营收里的占比决定的。

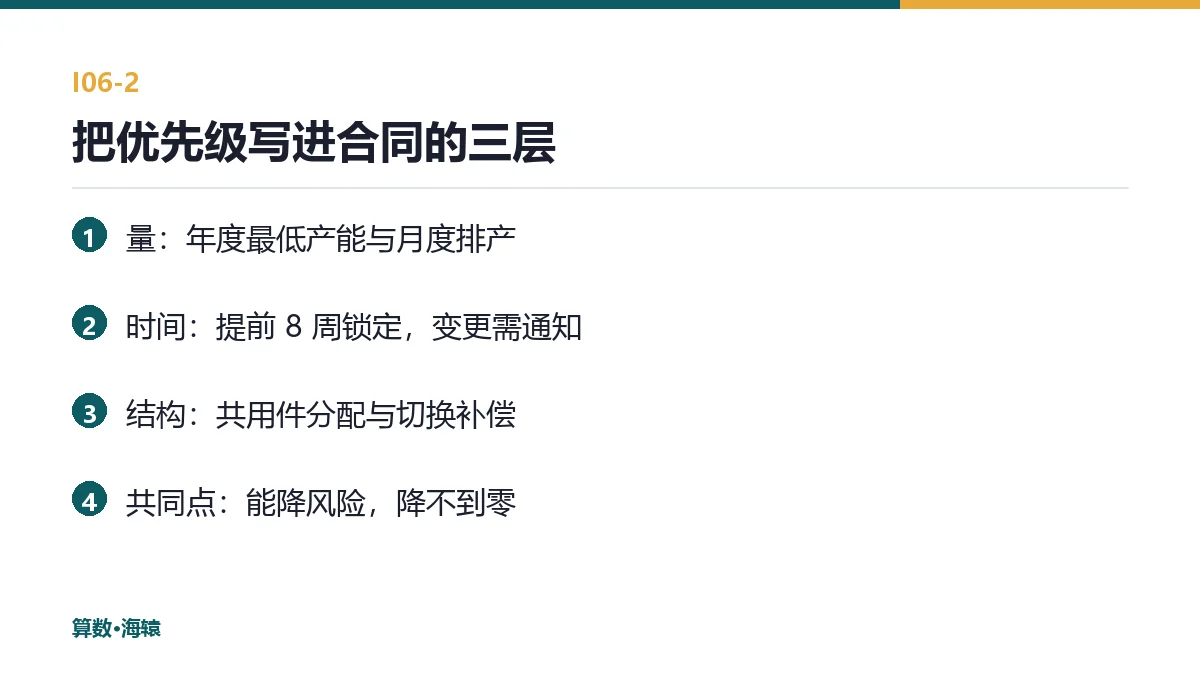

三层约束

第一层,量的约束。约定年度最低产能、月度最低排产,未达标有补偿。
第二层,时间的约束。约定排产计划的发布节奏,比如提前 8 周锁定,变更需提前通知。
第三层,结构的约束。约定共用零件的分配规则、车型切换的补偿机制。
三层约束能降低风险,但降不到零。因为补偿金额通常远低于你失去的市场。
第一层最容易谈成,第三层最难。共用零件的分配规则,涉及代工方自己的核心利益。
缓解的四种做法
第一,产能锁定。按年支付一定的产能预留费,换取优先级。这是用钱买确定性。
第二,分批投放。不把全部车型押在一个代工方,按车型分配产能。
第三,双源供给。代工 + 整车进口并行,代工被挤产时用进口补。
第四,自建产能。销量达到一定规模,自建或合资建厂,把主动权拿回来。
第三种的现实意义最大:代工适合试水,进口适合补量,两者并行,才不至于被一条产线卡死。
什么时候该换模式
三个信号。
第一,连续两个季度排产不达标,且原因不可控。
第二,单品销量接近本地建厂的经济规模。
第三,政策开始要求本地化率,代工模式难以满足。
第一个信号出现时,通常还来得及调整;第三个信号出现时,往往已经被动了。
代工模式的风险管理
- 1第一步 定底线:年度最低产能与月度排产
- 2第二步 锁计划:提前 8 周锁定,变更需通知
- 3第三步 建双源:代工 + 进口并行补量
- 4第四步 盯执行:下线计划与订单承诺对齐
- 5第五步 评阈值:销量到规模就转自建
落在哪个环节,谁在痛
| 环节 | 具体动作 | 谁在痛 |
|---|---|---|
| 合同 | 谈产能与优先级 | 商务:优先级写不实,谈不出结果 |
| 排产 | 拿月度计划 | 计划:计划在对方手里,只能等 |
| 交付 | 兑现客户承诺 | 销售:客户催车,产线不归自己管 |
| 质量 | 争检测资源 | 质量:检测排队,问题车积压 |
| 战略 | 判断是否自建 | 老板:继续借还是自己建,赌的是销量 |
第三行是最现实的痛:客户不会听"代工方排产紧张",只会觉得你交不出车。
补偿条款怎么写
排产被挤,损失怎么补,是谈判里最实际的一条。
常见写法有三种:按缺量赔付固定金额、按缺量折算下月优先产能、按缺量延长合作期限。
第一种最容易执行,也最容易谈崩 —— 代工方通常不愿意现金赔付。第二种最容易被接受,但要防止"补了产能又卖不掉"。第三种看起来温和,实际是把风险推给未来。
选哪种,取决于你怎么判断这段合作还能走多久。
一句收尾
借产能省的是建厂钱,付的是排队的代价 —— 代工能试水,不能当命脉。
说明:本文为〈算数·海辕〉实务观察,用于说明出海业务链路与系统能力,不含真实客户数据与虚构经营数字;所列税率、门槛与认证要求以目的国当期法规为准,数据来源见文末。
数据来源
- 中企进入欧盟新能源汽车市场合规路径研究(上海,2026-08-03) —— https://segg.sh.gov.cn/zxfw/yjbg/hg/lsdt/index/96b88a15b3714ed39efdd7a001195477.pdf
- 2026 上半年十大出口国(中国汽车报,2026-08-03) —— http://news.qq.com/rain/a/20260803A08SU700
- 中欧混动/电动车磋商共识(新华网,2026-10-12) —— http://www.xinhuanet.com/world/20261012/21d054a3b2074152ae7d245c15c58b8d/c.html
算数·海辕面向中国新车出海的海外新车 4S 经销与汽车分销场景,以 VIN 为主线串联订购、发运、清关、税费分摊、PDI、海外仓、门店销售交付与售后 CSI。代工模式最大的管理难点是看不见排产:订单承诺给客户,产线排期在别人手里,只有把产能占用、下线计划、交付节点串起来,才能提前发现缺口。
联系我们
